Nieuwbouw Cattepoelseweg
Sonsbeekkwartier
19 jun 2025

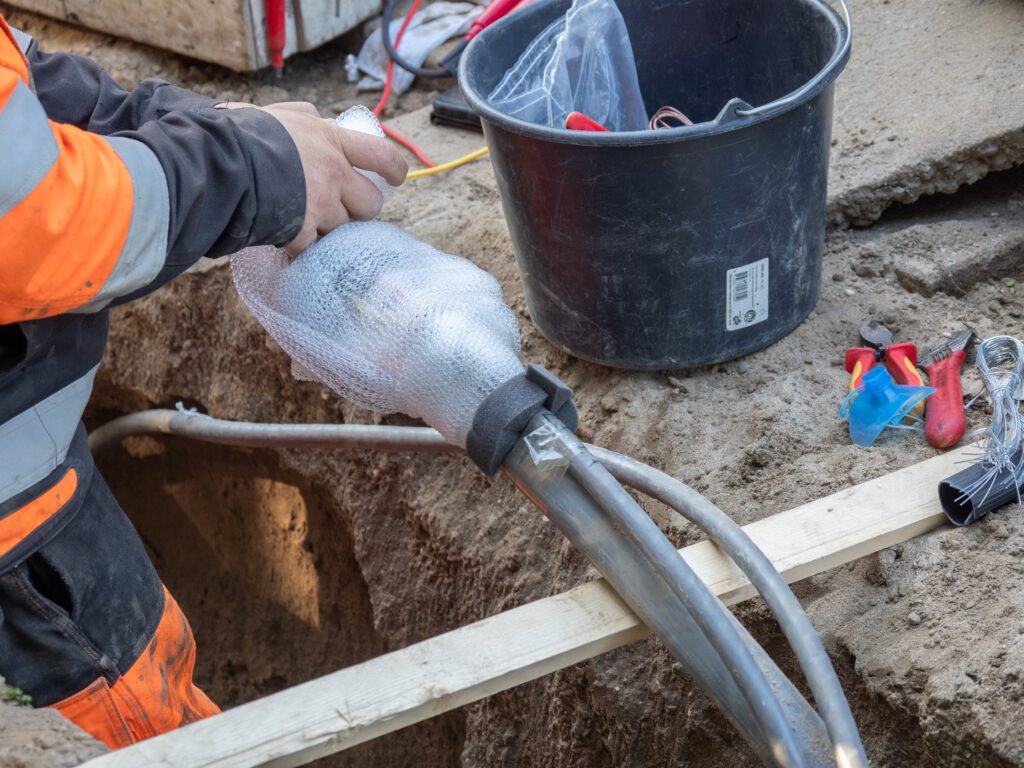

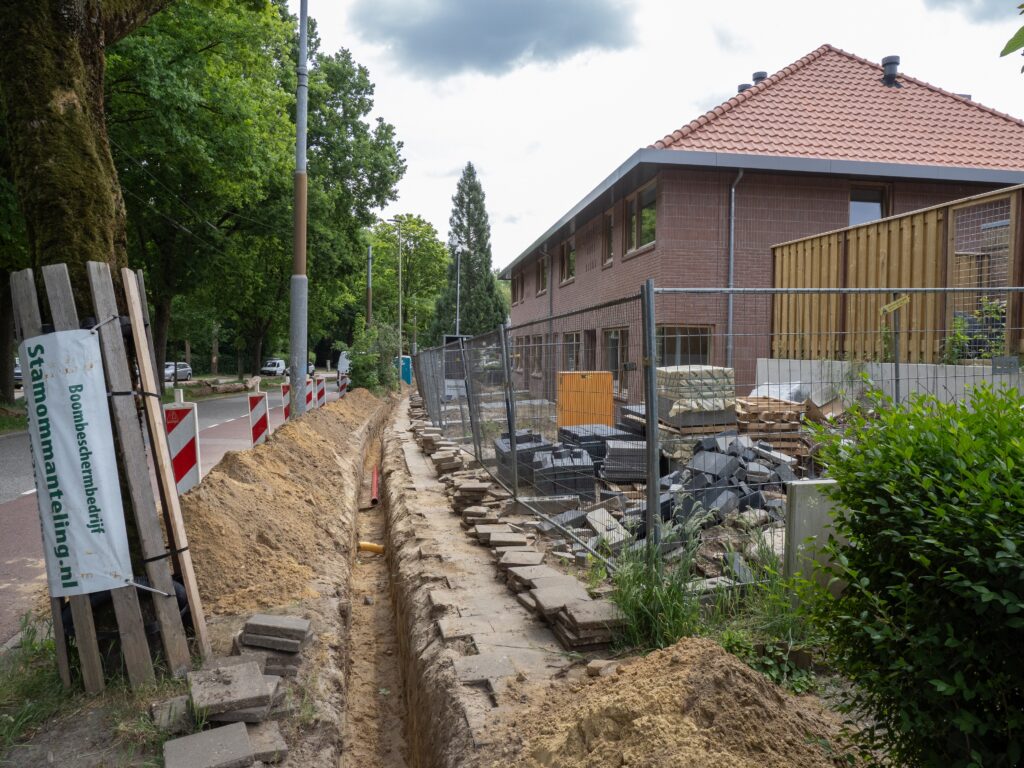

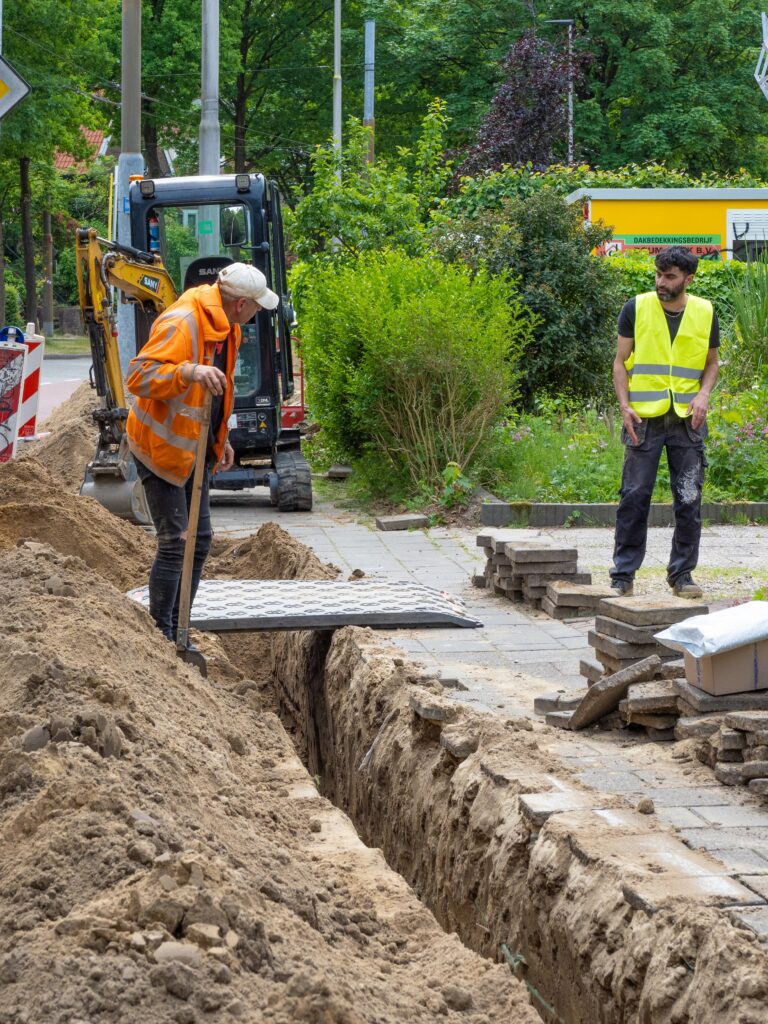

De oplevering van de twaalf nieuwbouwwoningen (twee blokken) aan de Cattepoelseweg heeft flinke vertraging opgelopen. Oorzaak is het uitblijven van aansluiting op het elektriciteitsnet. Later dan gepland heeft Liander het nu opgepakt. De hoofdkabel ligt er, de woningen zijn aangesloten en de warmtepompen worden getest.

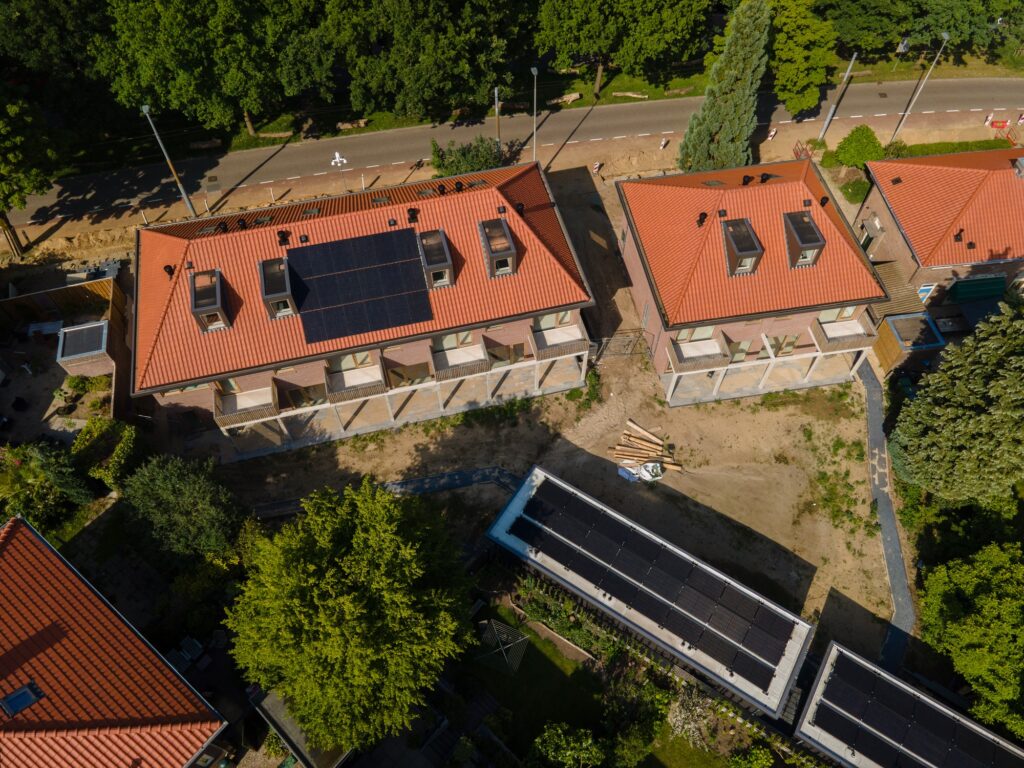

De woningen zelf zijn vrijwel klaar. Komende weken worden de vloeren en de keukens afgewerkt, naar wens van onze nieuwe huurders. Volgens de laatste planning hopen we dat zij uiterlijk 1 augustus hun woningen kunnen betrekken.
